2022-11-04 10:20 | 来源:中国证券报 | | [产业] 字号变大| 字号变小
公告显示,项目建成达产后年产值80亿。自2021年上半年起分两期建设,首期5GW,建设周期不超过8个月,预计将于2021年12月实现投产;第二期5GW,建设周期不超过8个月,预计将....
投资43亿,本该业已投产的乐山光伏电池项目,如今还未破土动工。
协鑫集成(3.430,0.03,0.88%)近日公告称,这个计划年产值80亿元的项目卡在了土地问题上。此外,公司还表示,还和乐山方面在保持沟通,不排除后续继续推进项目。
年产80亿元项目征地受阻
2020年12月30日,协鑫集成召开董事会,审议通过了《关于与乐山市人民政府签署10GW光伏电池生产基地项目投资协议的议案》,随后该项目也在股东大会上通过。
协议显示,公司与乐山市人民政府及乐山高新技术产业开发区管理委员会签订《乐山年产10GW光伏电池生产基地项目投资协议书》,计划在四川乐山市高新区投资建设年产10GW光伏电池生产基地项目。项目总投资约43亿元(含流动资金)。
彼时公告显示,项目建成达产后年产值80亿。自2021年上半年起分两期建设,首期5GW,建设周期不超过8个月,预计将于2021年12月实现投产;第二期5GW,建设周期不超过8个月,预计将于2022年上半年底前产业项目全面投产。
如今2022年只剩下不到两个月,上述项目依然没有进展。对此,交易所下发关注函,要求公司说明情况。在回复中,协鑫集成表示,原因主要在于乐山当地。
协鑫集成表示,公司设立了乐山协鑫集成科技有限公司作为乐山10GW光伏电池生产基地项目的实施主体,成立了专项电池项目工作组,积极与当地政府保持沟通,解决土地供应及厂房代建等问题,并筹划搭建产业基金,全力推进项目进度。但受限于乐山光伏电池项目用地供应及配套资源供给,与公司电池产能的强烈需求有一定时间的错配,乐山光伏电池项目目前暂未正式开工建设。
由此,本该已经形成年产80亿元的电池片规模,如今2022年上半年协鑫集成电池片收入仅有371.80万元,主要为公司原有徐州鑫宇电池基地销售收入,与乐山光伏电池项目无关。

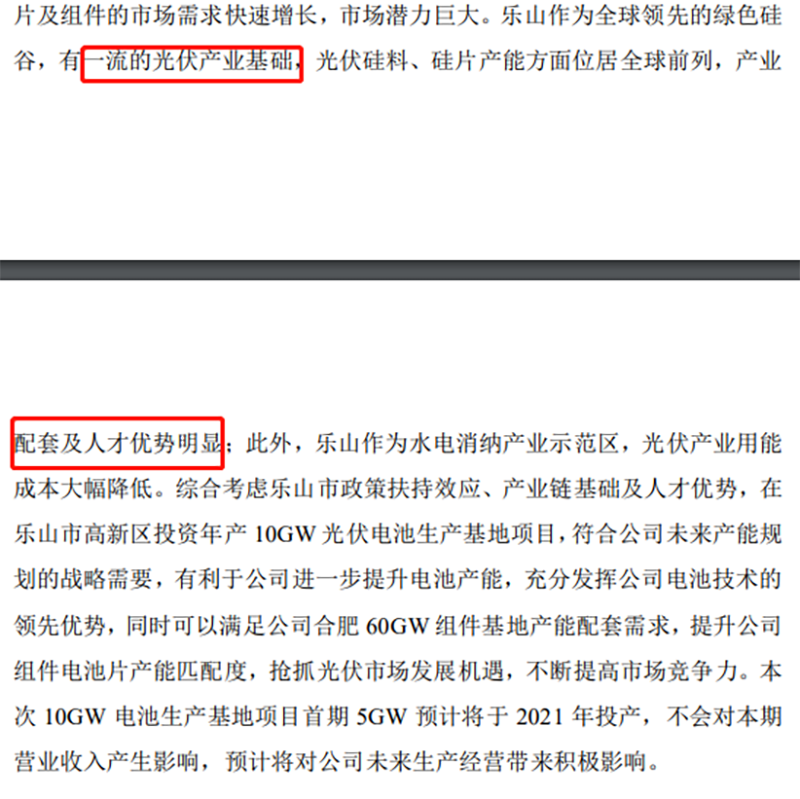

协鑫集成曾在公告中表示,乐山作为全球领先的绿色硅谷,有一流的光伏产业基础,光伏硅料、硅片产能方面位居全球前列,产业配套及人才优势明显;此外,乐山作为水电消纳产业示范区,光伏产业用能成本大幅降低……(乐山项目)预计将对公司未来生产经营带来积极影响。
对此,记者也电话采访了协鑫集成,公司证券部一名不愿透露姓名的工作人员表示,乐山项目的征地难度比较大,配套的产业政策落地较难,影响项目进度。
对于前后公告中对乐山配套表述的差异,公司表示,前说乐山配套很好是指乐山当地的电力要素成本比较便宜,而现在遇到的困难是指土地征地难度比较大,项目推进迟缓,因此出现前后表述差异。现在公司论证芜湖项目更优异,所以拟投建该项目。现在乐山方面还保持着积极沟通,不排除后续继续推进项目。
募资或被改用于芜湖项目
按照计划,到2021年12月底,乐山光伏电池项目一期应该已经建成,但连土地都没解决。就在此情况下,协鑫集成却在今年初将一笔超2亿元的募集资金改变了用途,用以乐山项目的建设。
公告显示,公司于2021年12月31日召开第五届董事会第十二次会议及2022年1月21日召开2022年第一次临时股东大会,审议通过了《关于变更募集资金用途的议案》,公司将大尺寸再生晶圆募投项目予以调整并变更其中2.32亿元募集资金用于投建乐山协鑫集成10GW高效TOPCon光伏电池生产基地(一期5GW)项目。
向前回溯,该募集笔资金来自于公司2020年的定增。彼时共募集了25亿元,用以大尺寸再生晶圆半导体项目、合肥协鑫集成2.5GW叠瓦组件项目、合肥协鑫集成15GW光伏组件项目、补充流动资金。
此后,协鑫集成变更了部分募投资金投资方向。

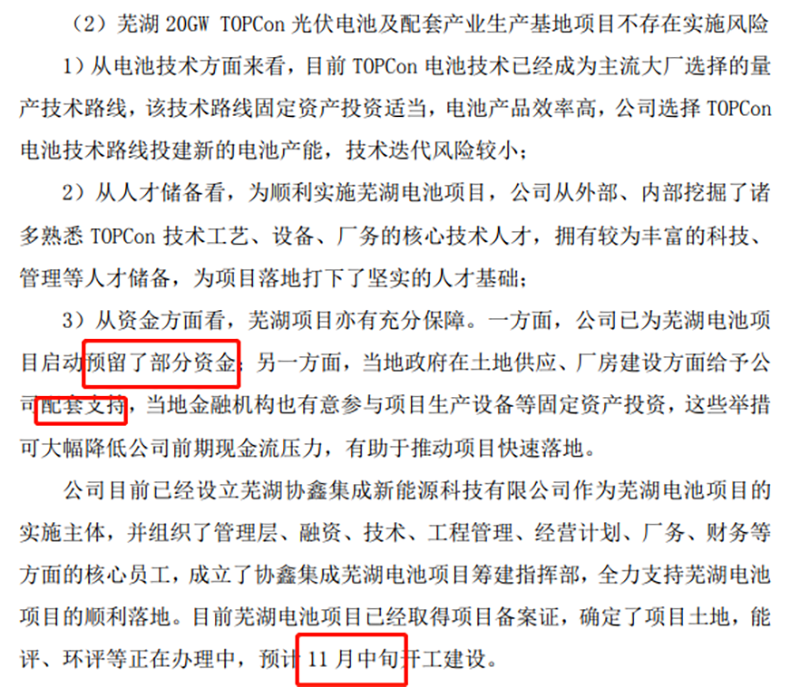

公司在公告中表示,目前,公司已在论证将乐山项目的募集资金调整至芜湖协鑫20GW TOPCon光伏电池(一期10GW)项目的事项,如后续涉及募投项目变更,公司将严格按照相关规定履行审议程序及信息披露义务。
如今,协鑫集成将关注点聚焦于芜湖,预计本月中旬将开工建设。建设进展如何?募集资金用途将走向何方?记者将持续关注。
